国有资产与后勤管理处2017年暑期工作纪实

2017-11-09 点击:[]

2017年暑假期间,天气持续高温,好多包头人不得跑到外地避暑,而国有资产与后勤管理处工作人员整个假期几乎没有休息一天,迎着酷暑高温,伴着机器轰鸣,夜以继日的完成基本建设、工程改造,维护维修、招标采购等工作。

学校快速发展,在校学生人数不断增加,新建学生公寓建设已迫在眉睫,随着3月25日学生公寓破土动工,紧张的工作便拉开了序幕。多项工作有序开展,到暑假几乎同步进行,“工期”“进度”“质量”“安全”一度成为热词,国资后勤处所有工作人员的心中只有一个概念——“开学前完工”。

——建筑面积为13787平米的2栋学生公寓于3月25日开工,历时143天,于8月15日按时竣工,新增宿舍272间,缓解了学生住宿紧张问题。

——建筑面积为13000平方米电一建综合楼及云电气实训基地于2016年5月20日开工,目前装修工程的建设任务已经完成。

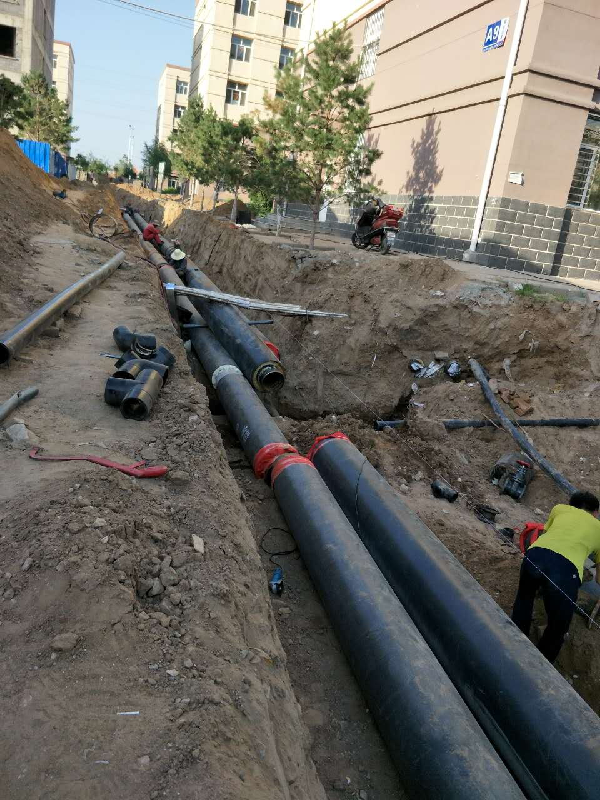

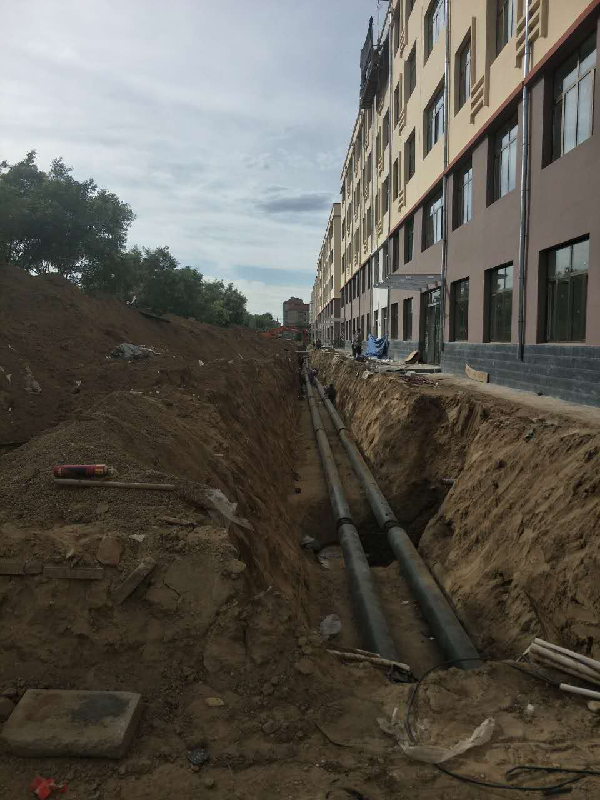

——A区学生公寓供热外网改造工程于6月20日开始施工,历时28天,于7月18完成改造任务,确保A区公寓正常供暖。

——聚英楼装修改造于2017年6月25日开始施工,历时43天,于2017年8月6日,一座崭新的标准化食堂展现眼前,就餐环境得到大幅提升。

——运动场看台改造于7月10日开始施工,历时20天,于7月30日完成改造任务,使得运动场气象一新,品质大大提升。

——A区学生公寓道路硬化工程于7月20日开始施工,历时43天,于8月31完成施工任务,道路周边硬化、台阶修复等工程于9月1日开始施工,历时3天,于9月3日完工,使得整个A区公寓道路焕然一新、整洁便利。

——聚德楼底盘改造于7月24日开始施工,历时22天,于8月15日完成工程改造任务,解决了聚德楼排水问题。

——学校北区新建供暖加压站及学生开水房于7月28日正式开工,现已完成主体工程建设。

——高压线落地改造工程项目于8月15日开始施工,历时19天,于9月3完成工程改造任务,解决了航空学院实训场地外围电缆阻碍问题。

——新建公寓护栏、纱窗、窗帘于8月16日开始陆续进场安装,共计用时6天。

——学生用床、柜、桌椅于8月15日开始安装,历时10天,于8月25完成安装任务,新增床位1632个,保证了学生开学的顺利入住。

——黄埔楼供暖改造于8月20日开始施工,历时7天,于8月27完成工程改造任务,加大了黄埔楼入户暖气管道流量。

——截止8月7日,国有资产管理中心共计完成14项招标采购工作,圆满完成暑期采购任务。

一次次的协调会,一个个忙碌的身影,国资后勤人以敢打硬仗的精神,以高度的责任感和使命感,高效的完成了各项工作,用汗水再次诠释了轻院速度,再次为大美轻院添彩。
